項目概況

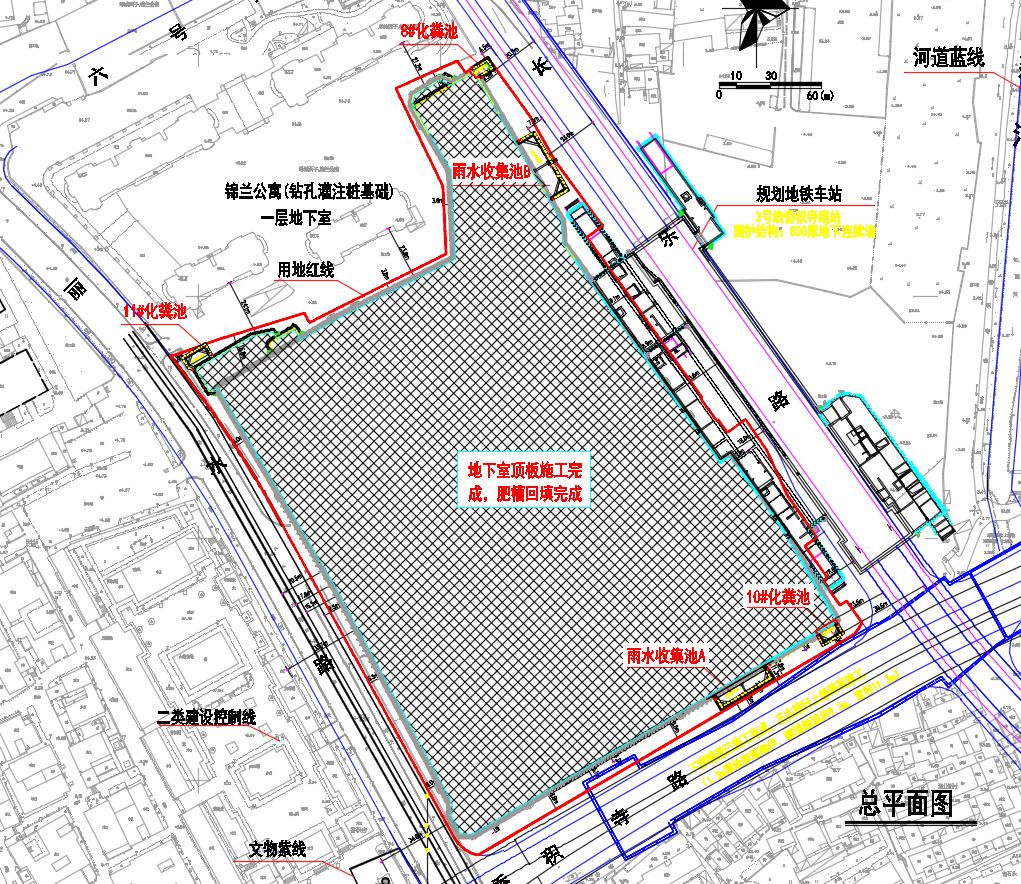

擬建場地東側為在建地鐵3號線,南側為香積寺下穿隧道。基坑開挖深度4.2~5.8m,支護形式采用IMS攪拌樁內插H700型鋼。
IMS施工內容
綜合考慮工程地質條件和地基處理區域功能要求,確定采用Φ800的微擾動工法樁作為止水帷幕。
1)水泥采用P.O42.5普通硅酸鹽水泥,水灰比為0.8~1.0,水泥摻量為22%。水泥應新鮮、干燥無結塊現象,并應對地基土體的有機質成分及含量進行調查,必要時采用外加劑以保證成樁質量。28天無側限抗壓強度不低于1.0Mpa。
2)水泥漿和原狀土須均勻拌和,下沉時噴漿攪拌(一噴兩攪),為保證水泥土攪拌均勻,必須控制好鉆具下沉及提升速度,鉆機鉆進攪拌速度一般為1m/min,提升攪拌速度一般為1.0m/min,在樁底部分重復攪拌注漿,提升速度不宜過快,避免出現真空負壓、孔壁塌方等現象。
3)IMS攪拌樁成樁允許偏差值:樁底標高+50mm,樁位偏差50mm,樁徑偏差不大于20mm,垂直度偏差不超過1%。施工時應保證水泥土能夠充分攪拌混合均勻。
施工設備

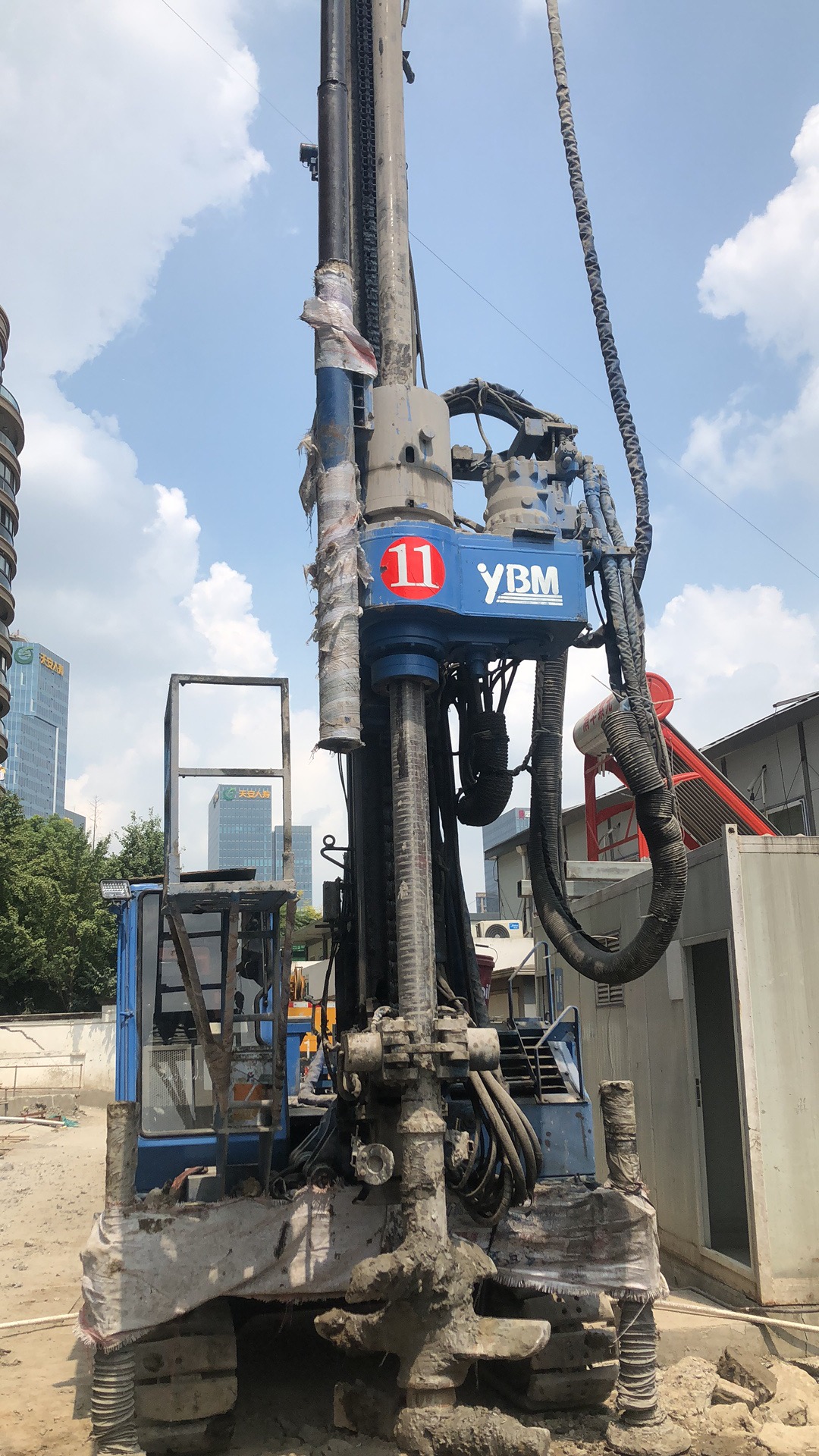

微擾動工法樁機主機(GI-130C)

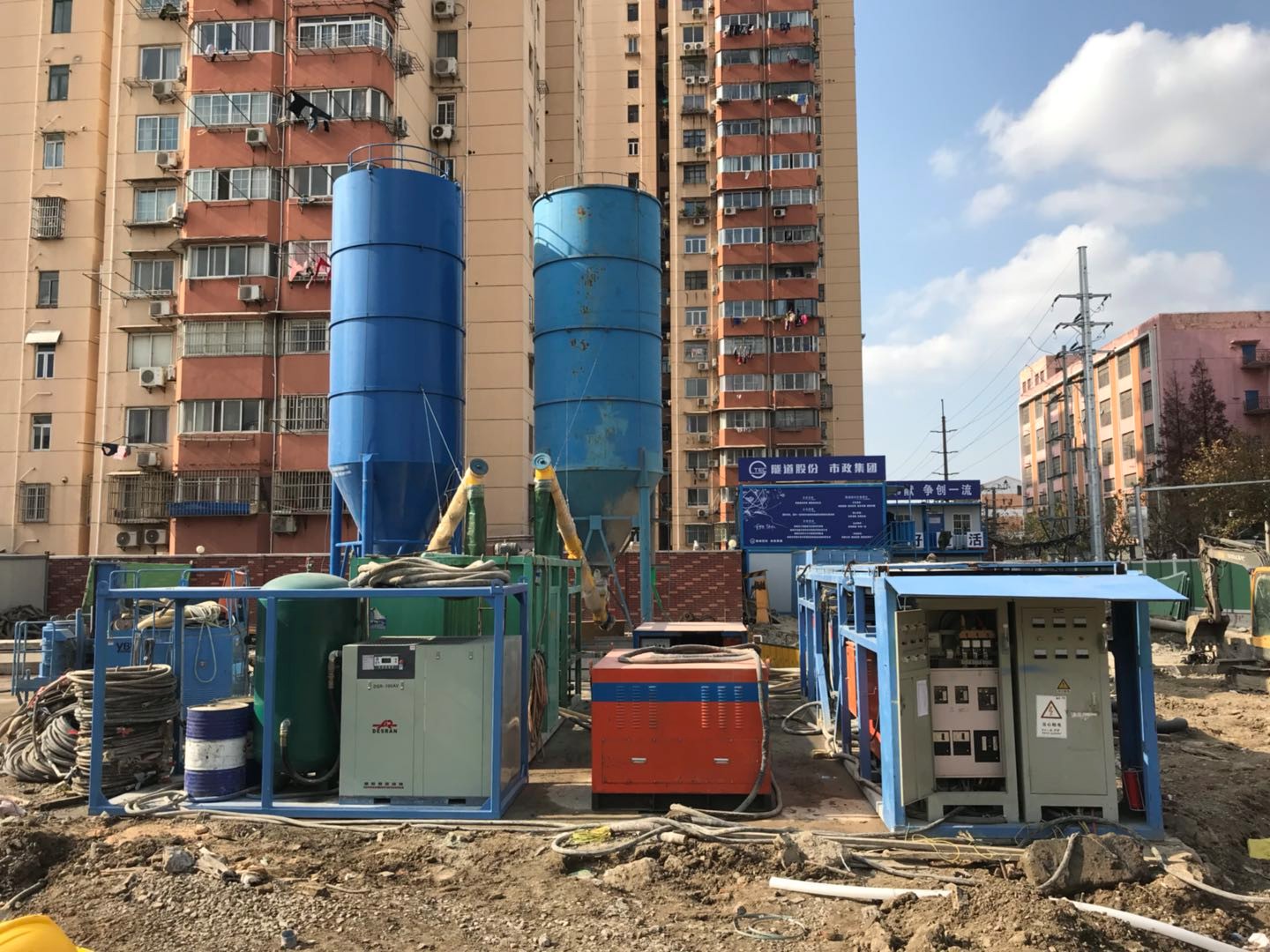

SG-30SV-C低壓泵
后臺攪拌系統
施工質量保證措施
1、在施工過程中使用過程質量控制表對整個施工過程、每一道工序實施過程控制,做到每一道工序責任落實到人。
2、施工過程中控制鉆孔位置與設計位置的偏差不得大于50mm,實際孔位、孔深和每個鉆孔地下障礙物、洞穴、涌水、漏水及與巖土工程勘察報告不符等情況均應詳細記錄。
3、分段施工噴射管分段提升的搭接長度不得小于200mm。由于緊急情況出現中斷時,恢復噴漿要將鉆桿下放500mm作為起始位置,避免出現斷樁。
4、引孔開始必須校平,鉆桿就位后,開始噴射作業前,檢查氣泡情況,鉆桿與下夾頭之間的情況。
5、噴漿過程中嚴格控制地內壓力,不得超越上下限值,出現異常情況立即采取相應措施。
6、漿液配比嚴格控制,專人負責抽查漿液質量。
7、水泥供貨選擇具有資質的供貨商,資質報審要在進場前完成。出廠質量檢驗報告必須齊全,按照規范要求做好水泥復試工作。
8、詳細做好施工過程記錄、各項技術參數和工程以外情況等。
9、到達齡期28天后,對無側限抗壓強度、滲透系數進行檢驗,加固體28天無側限抗壓強度>0.8MPa。
10、作業班組做好交接班,整根樁施工中間不得中斷,遇到緊急情況必須中斷情況的,操作人員立即通過施工員或者直接向生產經理和技術負責人匯報。
11、做好技術交底,明確分工,統一調度。
施工安全保證措施
1、加強對現場施工人員的安全、文明施工的宣傳教育,提高其安全文明施工及自身保護意識。
2、加強現場泥水管理,指定專人負責及時開挖和回填各種排漿溝,杜絕泥水外溢,保持場地干燥、平整。
3、注意安全用電,電線應理順,不得亂拉亂掛。統一使用標準安全電箱,教育職工自覺遵守安全用電制度和持證上崗制,防止用電事故發生。
4、嚴格按照安全生產的有關條例進行施工作業,正確操作使用機械設備。對機械操作人員進行施工前培訓,組織其熟悉設備性能、操作要點。
5、專人負責現場安全值班,加強設備材料保管,嚴格保證水泥質量,減少水泥浪費,做好防偷盜等保衛工作。
6、施工現場必須做到安全生產,生產不忘安全。進入施工現場必須正確戴好安全帽。
7、所有施工人員進入施工現場不得大聲喧嘩、嚴禁吸煙、喝酒。
8、加強施工現場的場地清潔工作,每班設專職保潔員一人,場地內有泥漿,立即處理,嚴禁泥漿流入電纜井、下水道。
9、施工時加強設備間連接的高壓管路、接頭的安全檢查,嚴防高壓管路、接頭爆管、拖絲。
10、分析管線資料,同時進行現場調查,采用開挖探溝等方式摸清管線材質、位置、埋深、管徑、用途等情況,采取有效措施進行保護。
環境保護施工措施
固體廢棄物處理
1)建筑垃圾的控制
建筑垃圾可分為可利用建筑垃圾和不可利用建筑垃圾,按現場平面布置圖確定的建筑垃圾存放點分類集中封閉堆放。稀料類垃圾采用桶類容器存放,并遵照當地有關規定及時清運出場,高空垃圾采用移動式密封垃圾桶存放。嚴禁將有毒有害物質用于回填。
2)生活垃圾的控制
食堂的生活垃圾實行袋裝,專人集中運送至垃圾房,并及時組織外運。
3)辦公垃圾的控制
辦公垃圾按可回收、有毒有害等分類存放,嚴禁任意丟棄,并由安全環境負責同環衛部門、焚燒處置單位等聯系處理。
揚塵控制
1)安裝塔吊噴淋系統,配備霧炮機,定時對土方開挖區域噴淋降塵。
2)對暫未開挖的區域用遮陽網覆蓋,防止風吹揚塵。

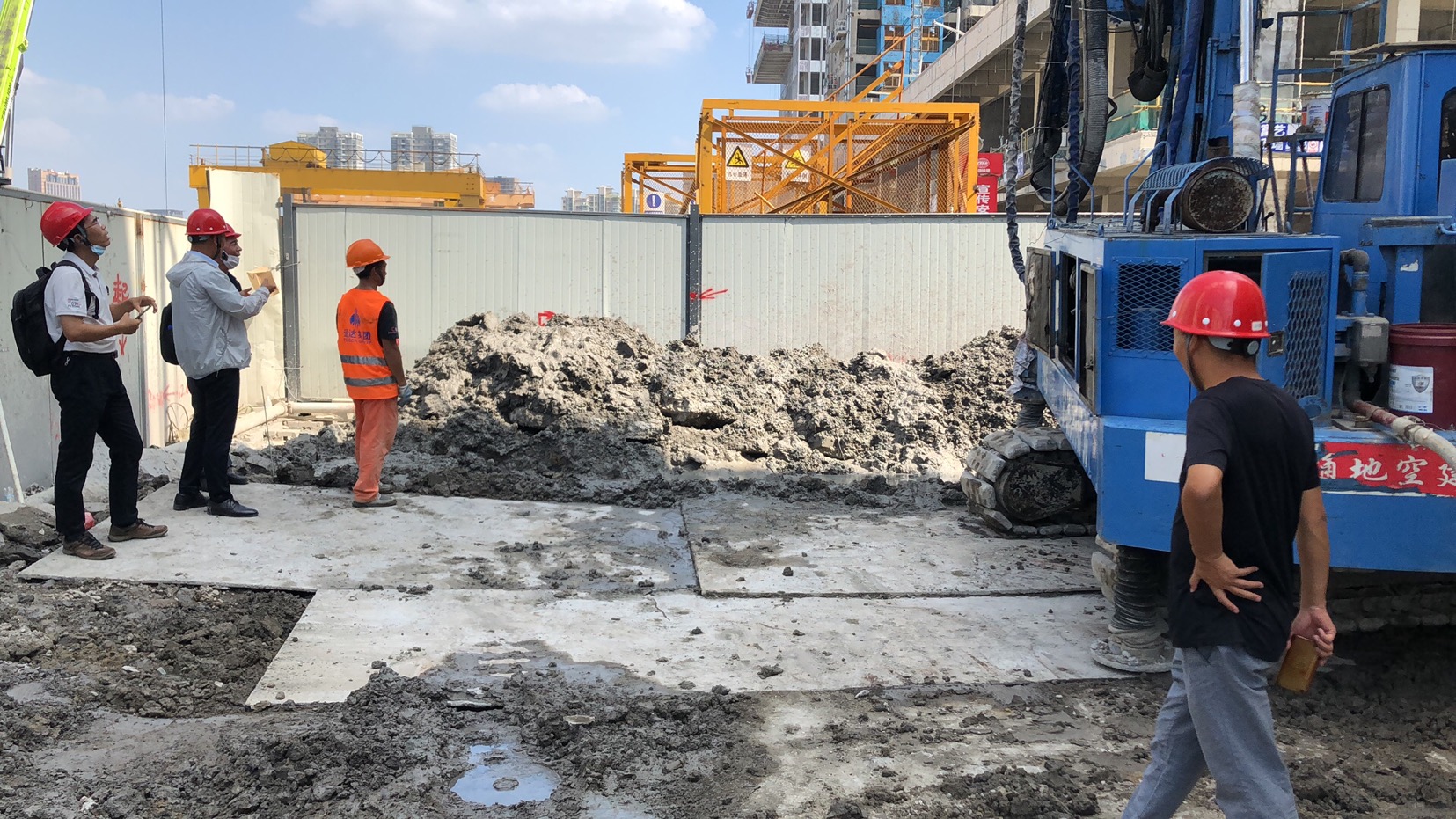

施工圖片
-*-
