項目概況
擬建場地位于杭州市蕭山區市心南路與03省道交叉口西北側,東側臨近在運營的地鐵2號線朝陽站。擬建場地屬于沖湖積平原地貌;場地現狀為空地,南側、東側有水塘分布,東北側區域排放有泥漿;場地地勢較平坦。場地地面標高約506~765m。
項目西側采用基坑圍護結構采用SMW工法+一道雙拼支撐的圍護方式,東側臨近地鐵,采用TRD工法做止水帷幕,采用MJS高壓旋噴工法做重力式擋墻和接頭處加強。
鋼支撐設計要求
1、預應力型鋼組合支撐釆用H400型鋼;立柱、橫梁采用H350型鋼;墊梁采用H300型鋼;材料采用無變形、無裂紋的結構專用材料;型鋼支撐構件應提供產品合格證明及加工制作圖,施工前應現場檢驗幾何尺寸和外觀,經監理單位驗收合格后方可使用;支撐橫梁在相鄰兩根立柱之間不得有焊縫,橫梁兼作支撐間拉梁時接頭處應加強。
2、型鋼支撐的安裝應遵循先主要構件、后次要構件的原則,宜按圍檁、立柱、托梁、三角傳力件和型鋼支撐的順序進行,盡快形成封閉受力體系并施加預應力。
3、支撐構件上嚴禁堆載
4、支撐的預應力施加應按照設計要求分級進行,支撐預應力值詳支撐平面圖;施加預應力前,應對油壓千斤頂、油表等設備進行標定,施加預應力時應檢査每個節點的連接情況,并做好施加預應力的記錄
5、構件間采用10.9級M4高強螺栓連接,螺栓材料為20 MnTiB,施工預拉力為250kN;高強螺栓使用前應100日測檢查,并組成連接副;高強螺栓緊固宜分兩次進行,初擰扭矩值為終擰的509-70%;鋼支撐施加預應力之后,再次擰緊松弛的螺栓。
6、型鋼組合式內支撐在圍檁安裝后要進行變形量監測,首先在施預應力之前進行監測,然后在施加預應力之后進行,監測頻率至少每周一次。
7、支撐安裝允許偏差:兩端中心線的偏心誤差小于20,兩端安裝就位后的標高差取20和整道支撐長度6%中的小值,整體撓曲度于0.1%跨度,軸線偏差小于30;三角傳力件安裝允許偏差:軸線偏差為±10,頂面標高偏差為±5、基坑施工過程中應加強對支撐系統的巡查,對巡查發現的問題要及時整改。
TRD設計要求
1、本工程圍護體采用80 OmmTRD工法等厚度水泥土攪拌墻。
2、等厚度水泥土攪拌墻應采用進口設備進行施工。等厚度水泥土攪拌墻采用PO42.5級普通硅酸鹽水泥,水泥摻量不小于25%,建議水灰比1.5,挖掘液釆用鈉基膨潤土拌制,每立方被攪土體摻入約100kgm3的膨潤土。墻體抗滲系數不應大于1x10-7/cms,等厚度水泥土攪拌墻28d無側限抗壓強度標準值不小于1.0MPa。
3、等厚度水泥土攪拌墻正式施工之前,施工單位應進行現場等厚度水泥土攪拌墻試成墻試驗,以檢驗等厚度水泥土攪拌墻施工工藝的可行性以及成墻質量,確定實際采用的挖掘液膨潤土摻量、固化液水泥摻量、水泥漿液水灰比、施工工藝、挖掘成墻推進速度等施工參數和施工步驟等。試成墻數據應及時提交業主、設計、監理及相關單位。
4、等厚度水泥土攪拌墻的墻身強度應采用試塊試驗并結合28天齡期后鉆孔取芯來綜合判定。每臺班抽查2幅等厚度水泥土攪拌墻,每幅制作水泥土試塊三組,取樣點應低于有效墻頂下1,采用水中養護測定28d無側限抗壓強度。鉆孔取芯應在養護期28天后進行,鉆取樁芯宜采用⑩110鉆頭,連續鉆取全樁長范圍內的樁芯,取出的樁芯不得長時間暴露空氣中,應及時蠟封,立即送檢、等厚度水泥土攪拌墻的垂直度偏差不大于1/250,墻位偏差不大于50m,墻深偏差不得大于50m,成墻厚度偏差不得大于20mm。
6、等厚度水泥土攪拌墻施工前,應根據等厚度水泥土攪拌墻樁機設備和切割箱的重量,對施工場地進行鋪設鋼板等加固處理措施,確保樁機的垂直度,確保切割箱的垂直度。
7、施工時應保持等厚度水泥土攪拌墻樁機底盤的水平和導桿的垂直,成墻前采用全站儀及經緯儀進行軸線引測,使等厚度水泥土攪拌墻樁杋正確就位,并校驗樁機立柱導向架垂直度偏差小于1/250。
8、根據等厚度水泥土攪拌墻的設計墻深進行切割箱數量的準備并通過分段續接切割箱挖掘,打入到設計深度。切割箱安裝完畢后,進行等厚度水泥土墻體的施工。通過注入挖掘液先行挖掘土體至水平延長范圍,再回撤橫移充分混合、攪拌土體,切割箱內部的多段式測斜儀,可進行墻體的垂直精度管理。拔出切割箱時不應使孔內產生負壓而造成周邊地基沉降,注漿泵的工作流量應根據實際挖掘速度的變化作調整。
9、等厚度水泥土攪拌墻應連續施工,步進距離不宜大于50m當天成型墻體應搭接已成型墻體不宜小于500m,搭接區域應嚴格控制挖掘速度,使固化液與混合泥漿充分混合、攪拌,搭接施冮中須放慢攪拌速度保證搭接質量。
l0、對于影響等厚度水泥土攪拌墻成墻質量的不良地質和地下障礙物,應事先予以處理后再進行等厚度水泥土攪拌墻的施工,同時應適當提高水泥摻量。
11、加強對等厚度水泥土攪拌墻墻體施工過程的監理及對成品墻體的質量檢測工作,如發現質量問題應主動與業主及設計單位聯系,以便及時采取補救措施,避免造成不必要的損失。
12、施工單位應結合試成墻試驗的設計要求提供詳盡的TRD水泥連續墻施工方案,提交設計、業主及相關單位,經各方認可后方可實施。監理單位應根據各方確認的施工方案嚴格監督,確保施工質量。
13、TRD施工時應添加早強劑,具體摻入量根據現玚試驗幅確定。
高壓旋噴樁設計要求
釆用二重管髙壓旋噴樁,樁徑800,樁間搭接200,水泥摻量35%。施工時各技術參數控制如下:
空氣壓力0.7MPa,漿液壓力25~28MPa,提升速度10cm/min,旋轉速度10r/min,水灰比0.9~1.1。

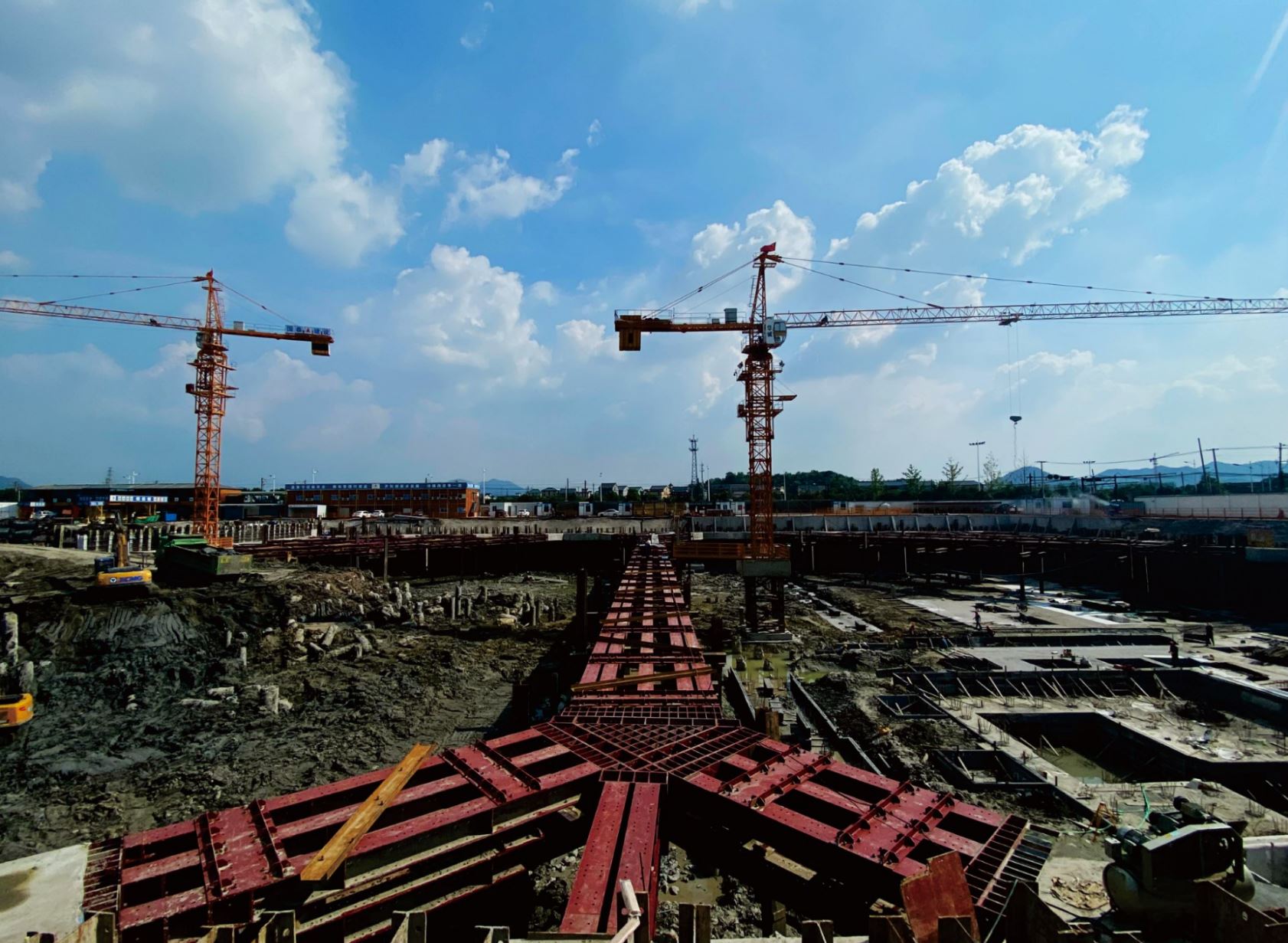

現場圖片
-*-
