項目概況

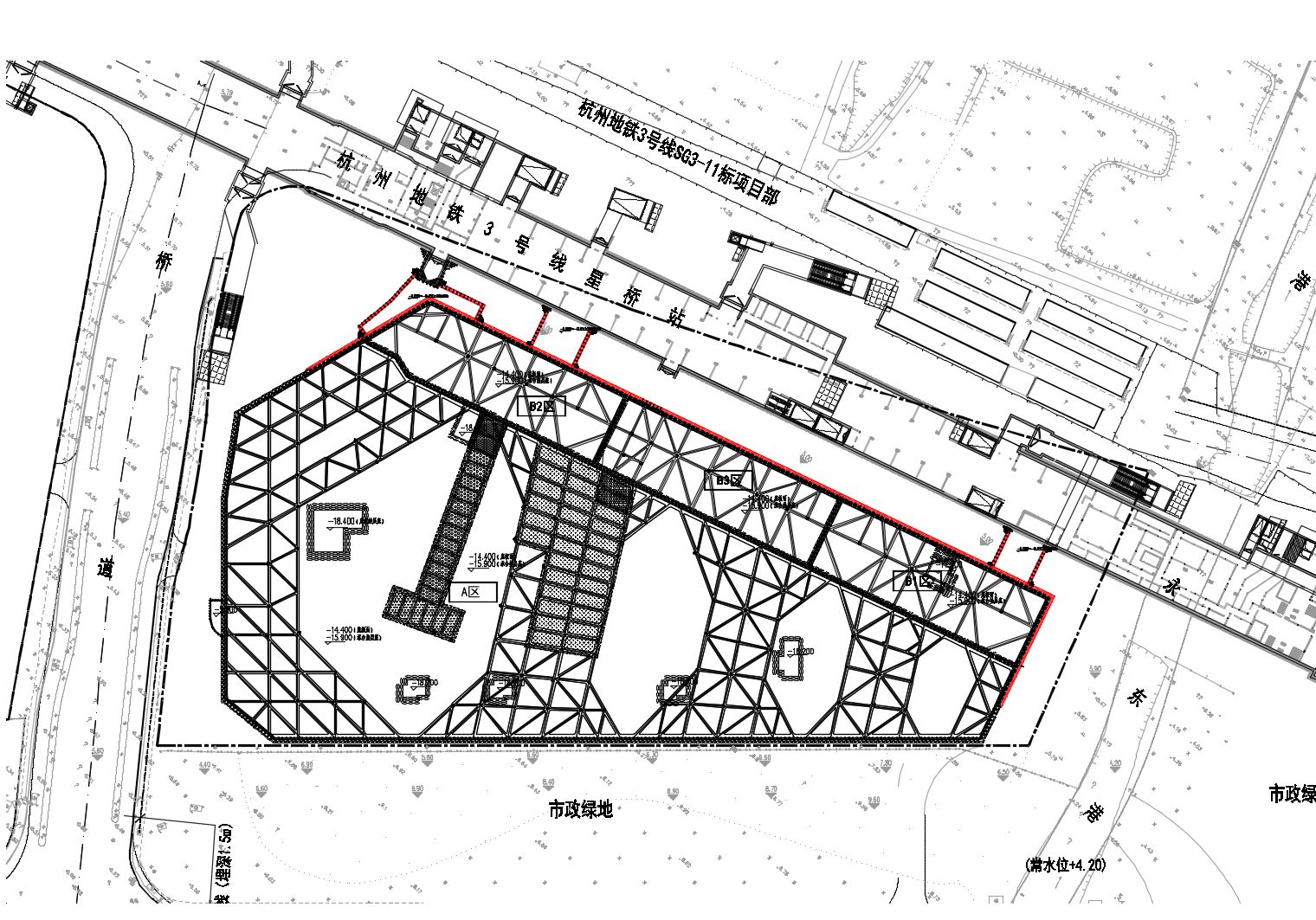

擬建工程位于杭州星橋商業項目位于杭州余杭區,屬余杭區行政區管轄范圍,地塊位于學前路與星橋大道交叉口。場地北側為地鐵施工區,西北側局部堆填大量宕渣碎石土,厚約2-3m,距場地東側約17m為永東港,勘察期間河水深約0.8-1.5m。場施工場地比室外道路地坪約低1.5米,紅線四周較高,東側局部場地起伏較大,存在土坡,上部無建筑構造物等設施。靠地鐵一方采用TRD工法做止水帷幕如上圖所示。
工藝流程
本工程TRD工法水泥土攪拌墻施工采用三工序施工方法,即先行挖掘、回撤挖掘、成墻攪拌,施工工藝流程如下:
TRD墻體質量控制措施
1)場內地基加固
由于本工程TRD施工機械布置在圍護結構內側,局部已經開挖、施工支撐。施工TRD前需將該部位土方進行回填、夯實。根據TRD工法設備重量,對施工場地進行鋪設鋼板等加固處理措施,鋼板鋪設不應少于2層,分別平行與垂直于溝槽方向鋪設,確保施工場地滿足機械設備地基承載力的要求;確保樁機、切割箱的垂直度。
2)垂直度、成墻深度控制
施工時應保持TRD工法樁機底盤的水平和導桿的垂直,施工前采用測量儀器進行軸線引測,使TRD工法樁機正確就位,并校驗樁機立柱導向架垂直度偏差小于1/250。
根據等厚度水泥土攪拌墻的設計墻深進行切割箱數量的準備,并通過分段續接切割箱挖掘,打入到設計深度。
切割箱自行打入時,利用測量儀器實時校正樁機導桿垂直度;在確保垂直精度的同時,將挖掘液的注入量控制到最小,使混合泥漿處于高濃度、高粘度狀態,以便應對急劇的地層變化。
施工過程中通過安裝在切割箱體內部的測斜儀,可進行墻體的垂直精度管理,墻體的垂直度不大于1/250。
3)搭接部位處理
當天成型墻體須搭接已成型墻體≥50cm,搭接部位須確保切割箱體垂直無傾斜,施工中應慢速攪拌,使固化液與土體、挖掘液充分混合、攪拌,保證搭接質量。搭接施工示意圖如下:
轉角搭接施工要求:TRD工法止水帷幕施工至轉角部位需要進行切割箱拔出分解工序,應形成十字搭接形式,對已成型墻體充分切割,再次進行成墻攪拌,確保冷接縫施工質量。
4)切割箱起拔
一段工作面施工完成后,進行切割箱拔出分解工序,利用TRD主機配合履帶式吊車依次拔出,時間應控制在4h以內,同時在切割箱底部注入等體積的固化液。
拔出切割箱時不應使孔內產生負壓而造成周邊地基沉降,注漿泵工作流量應根據拔切割箱的速度作調整。
等厚度水泥土攪拌墻施工至轉角,均做搭接,轉角處的噴漿壓力、攪拌速度應做到慢速均勻,確保搭接長度,防止產生冷縫或局部薄弱點。
