項目概況
基坑北側為和諧家園南苑小區,東側為地鐵九號線中央公園站。周邊自然場坪標高為6.700~7.200m。本工程地下一層樓板、地下二層底板面標高分別為相對標高-5.750、-10.200,地下室基坑開挖深度約10.800米。采用TRD工法做止水帷幕。
地質狀況
勘察揭露深度范圍內本場地地基土表層主要為雜填土,上部主要為近代沖海積的粉土,中部為海相流塑狀的淤泥質粉質粘土和粉質粘土層,中下部為沖積沉積的粉質粘土、細砂、圓礫,按地層結構、埋藏條件及其物理力學性質,地層共分為6大層,13個亞層和2個夾層,自上而下分別為
①-1 雜填土、 ①-2 素填土、①-3 塘泥、②-1 砂質粉土、②-2 砂質粉土、②-3 砂質粉土夾粉砂、②-4 粉土夾粉質粘土薄層、③ 淤泥質粉質粘土、⑥-1 粉質粘土、⑥-2 粉質粘土、⑦ 粉質粘土、⑧ 細砂、⑨ 圓礫、⑨ 夾1 粉質粘土、⑨ 夾2 含礫細砂。
工程特點及難點
1、止水帷幕施工重點控制水泥摻入比、垂直度控制及搭接咬合控制,在粉質粘土中施工時應放慢提升速度,確保水泥漿拌合均勻。
2、Ⅰ期、Ⅱ期兩次施工止水帷幕接茬處(冷縫)是難點。
TRD 質量保障措施
1、 原材料質量控制措施
(1)到場材料必須具有符合要求的合格證書等相關材料,復試合格后方可用于工程。
(2)水泥應符合規范要求,到工地后必須進行復檢,檢驗合格的方可使用,水泥在運輸和儲存過程中應有防雨、防潮措施,變質結塊的水泥嚴禁使用。
(3)項目部派有專門材料員,對水泥的采購提前訂購,確保施工期間水泥的供應。
(4)轉角處外延不小于1500mm,停打回行切割不小于1000mm。
2、 水泥土墻質量控制措施
(1)施工過程控制,做好施工記錄,要實事求是,嚴禁事后追記;
(2)現場技術員對每幅樁進行標高測量,提前做好記錄,確保鉆進深度達到設計要求;
(3)水泥摻入量及水泥漿液的水灰比控制;
檢查數量:按臺班檢查,每臺班不應少于3次;
檢查方法:漿液水灰比用比重計抽查;水泥摻入量使用計量裝置檢查。
3、 施工過程中停水、停電控制
施工過程中因水電問題導致不能正常施工,停歇時間≥20 min時,在繼續施工后需在原停漿位置回切1000mm。

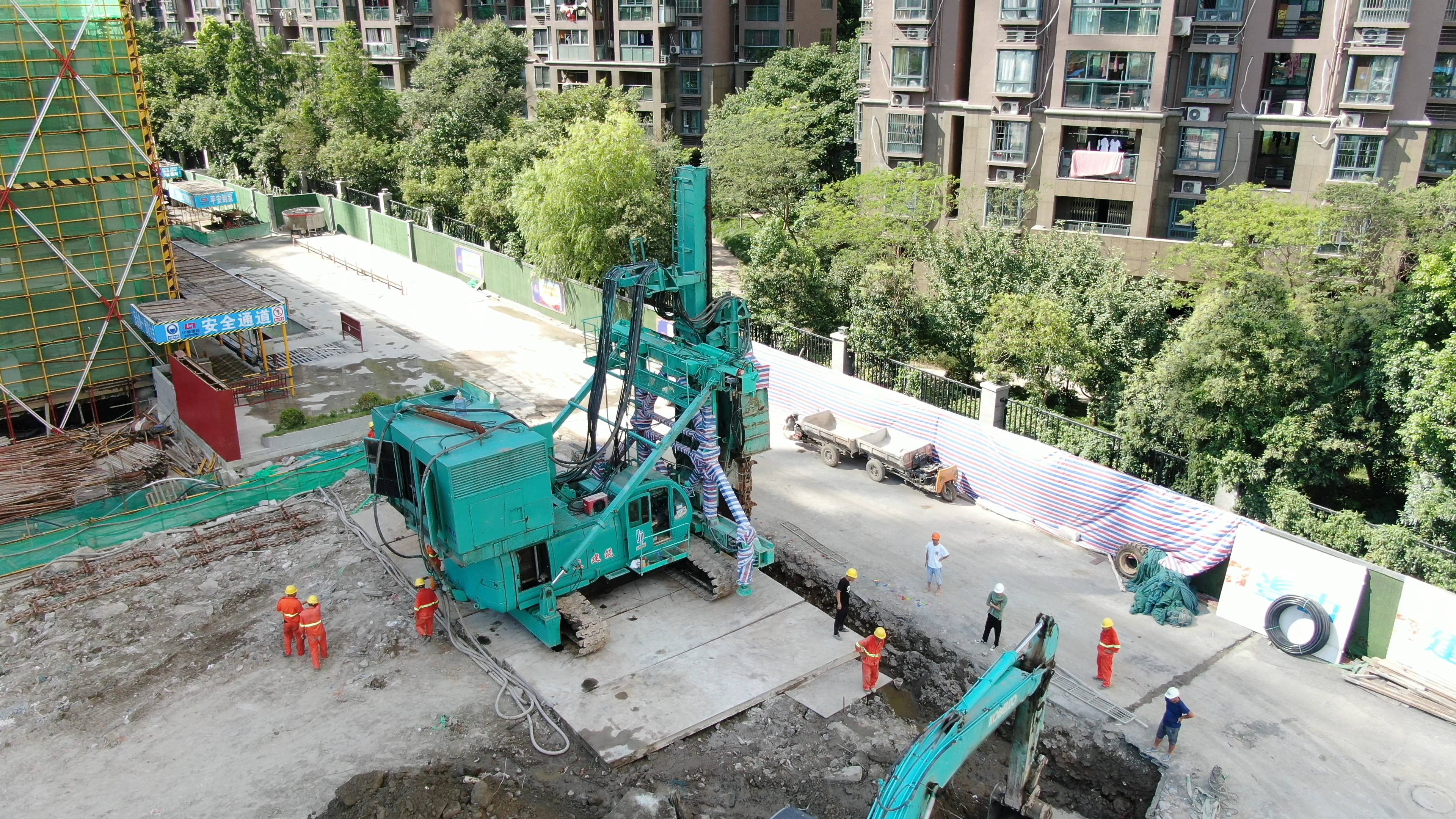

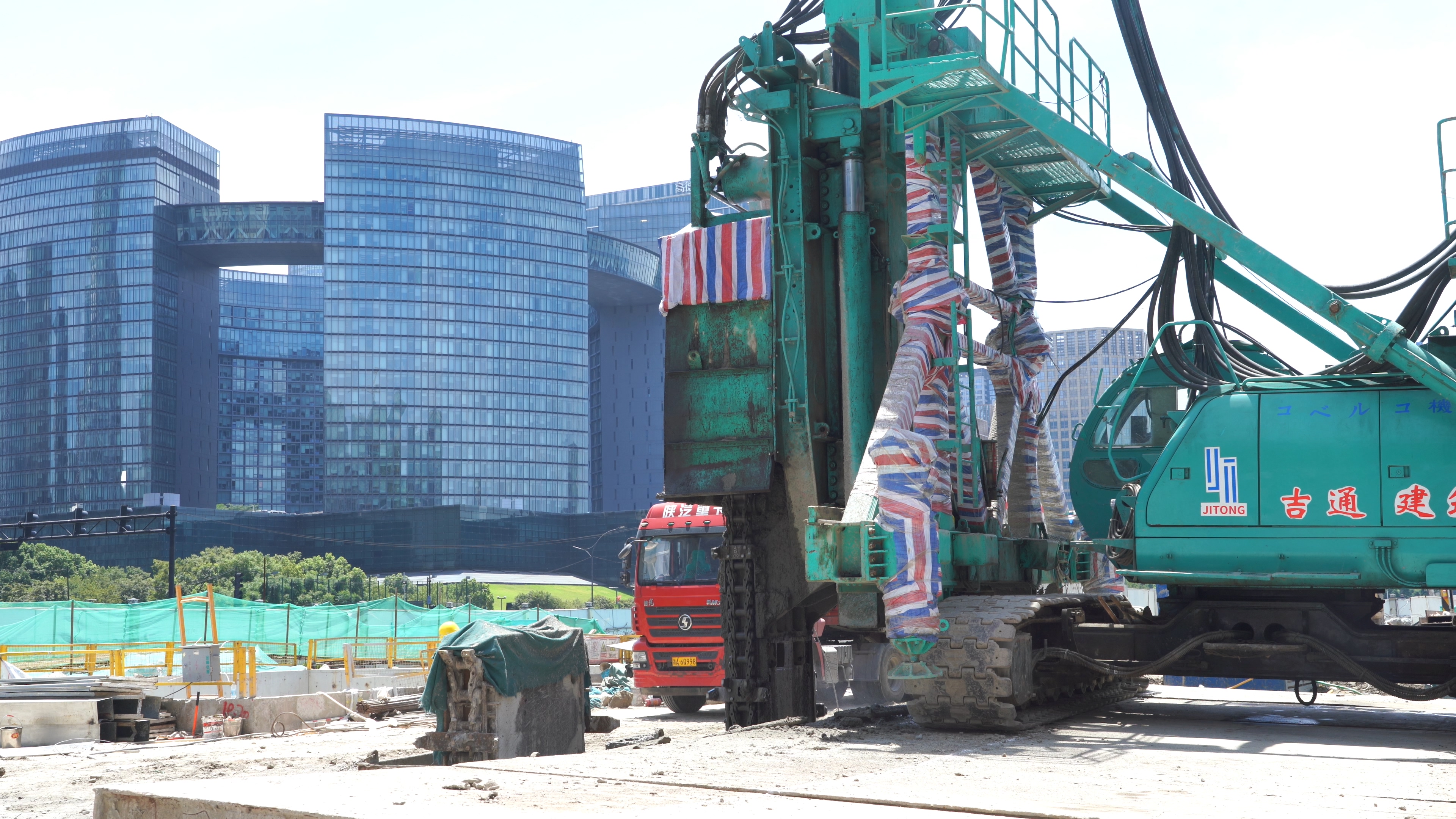

現場照片
-*-
